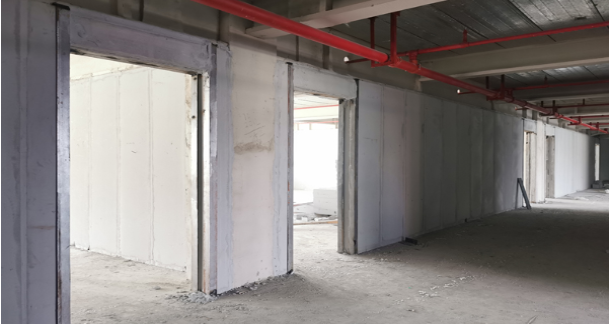

alc隔墻板的安裝步驟講解
發布時間:2025-06-30 10:50:49 瀏覽:2次 責任編輯:深雕建設
alc隔墻板的安裝步驟講解。 ALC隔墻板的安裝步驟可分為材料驗收、基準定位、固定件安裝、板材吊運與拼接、垂直平整度調整、板縫處理、構造柱施工及開槽預埋八個核心環節,具體操作要點如下:
一、材料驗收與進場
板材檢查核對ALC板材規格、數量及質量證明文件,檢查板材表面是否平整、無裂縫或破損。
示例:若板材長度偏差超過±3mm,需聯系供應商更換。
堆放要求板材按規格分類立放,堆放場地平整,立放角度盡量垂直,底部墊木枋防潮。
二、基準線定位
彈線放樣根據施工圖紙,在地面、頂板及兩側混凝土柱上彈出墻體安裝位置線及門窗洞口線。
使用激光水平儀打出水平線,確保墻面垂直度和平整度。
控制線校核檢查門窗洞口位置和標高,誤差控制在±3mm內。
三、固定件安裝
底部固定件在ALC板底部安裝鍍鋅鐵片,間距600mm,用射釘固定于樓板或地面。
頂部固定件在頂板或梁部位安裝U型卡,間距600mm,卡入板材頂部凹槽內,用射釘固定。

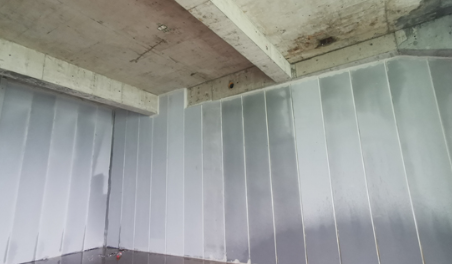

四、板材吊運與拼接
吊運板材使用平板小車將板材運至待安裝處,再用簡易吊車吊至安裝位置。
示例:吊運時板材兩端用尼龍吊帶捆綁,避免鋼絲繩直接接觸造成破損。
板材拼接在板材頂部和結合面涂抹專用粘接劑,厚度2-3mm。
豎起第一塊板材,用撬棒調整位置,使板縫擠緊,擠出多余粘接劑。
安裝順序:無門洞口時從外向內安裝;有門洞口時由門洞口向兩邊擴展。
五、垂直度與平整度調整
垂直度校準使用線錘和靠尺檢查板材垂直度,誤差≤3mm。
示例:若板材傾斜,用撬棒在底部調整,同時用木楔臨時固定。
平整度校準用2m靠尺檢查墻面平整度,誤差≤3mm。
調整方法:在板材底部或頂部加減木楔,直至符合要求。
六、板縫處理
板縫填充板材安裝到位后,對板縫、板與墻梁頂板之間的縫隙進行處理。
使用專用粘接劑和修補劑加網格布(寬度≥100mm)填縫,確保密實無空鼓。
勾縫修補勾縫材料均勻填入板縫,表面刮平,與板材齊平。
七、預留構造柱施工
構造柱設置墻長大于6m時,按規范預留構造柱位置,待ALC板墻安裝完成后統一施工。
構造柱采用C20混凝土,鋼筋配置需符合設計要求。
八、開槽預埋線管、盒
開槽時間安裝完成后14天方可進行水電開槽,避免板材未完全固化導致開裂。
開槽要求使用專業工具開槽,先放線后開槽,槽寬≤30mm,深度≤板厚的1/3。
示例:開槽時避開板材縱筋,避免破壞結構。
線管預埋線管敷設后,用1:3水泥砂漿填實,表面略低于墻板面2mm,再用專用修補材補平。
槽長外設置玻纖網格布或掛鋼絲網增強,防止開裂。
